特高壓長泰變電站1000千伏構架吊裝完成

中國電力網發布時間:2023-03-21 16:22:36  作者:宋俊嶺 嚴志輝

  3月17日獲悉,1000千伏福州—廈門特高壓交流工程長泰變電站1000千伏構架已吊裝完成,工程進入主體安裝施工階段。

  據介紹,1000千伏長泰變電站于2022年8月開工建設,本期新建300萬千伏安主變壓器2臺、1000千伏進線2回、500千伏出線6回,安裝1000千伏高抗設備2組、110千伏并聯電容器2組、110千伏并聯電抗器2組。

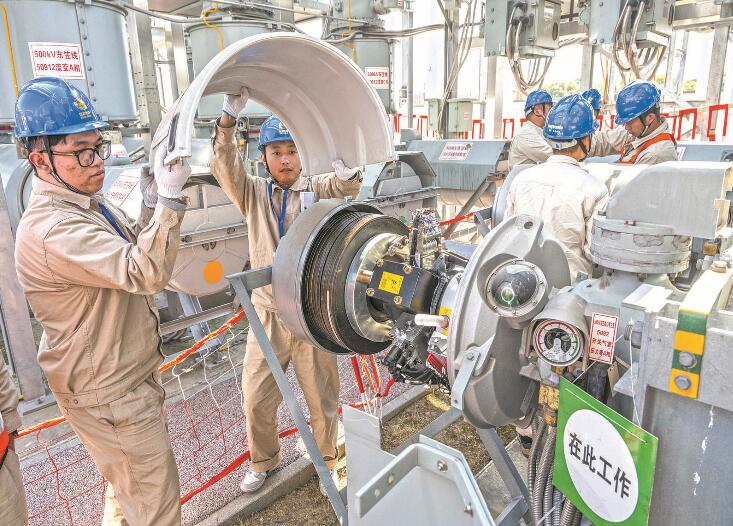

  構架吊裝是變電站工程建設轉入電氣安裝的一個關鍵性環節。本次吊裝的1000千伏主變壓器進線構架為2組“門”型構架,由4個構架柱和2榀構架梁組成,鋼材總重221.5噸,最高安裝高度85.05米,是目前福建省變電站構架高度之最。本次吊裝的構架拼接精度高、安裝高度高、對接風險大,且構架吊裝過程與站內土建施工交叉作業頻繁,導致施工場地嚴重受限,給吊裝作業帶來困難。為確保構架吊裝工作安全進行,工程項目部超前部署,劃定單獨吊裝施工區域,最大限度拓展施工范圍,安排專人加強安全監護,并在吊帶與被吊物接觸的位置采取可靠的防護措施,避免損壞構架。

  截至目前,1000千伏長泰變電站已完成站內“四通一平”工作,1000千伏構架施工已全部完成,500千伏構架開始組立,全站主建筑物主體結構施工完成70%,氣體絕緣全封閉組合電器基礎混凝土澆筑完成60%,主變壓器基礎及防火墻施工完成60%。(宋俊嶺 嚴志輝)


評論

用戶名:   匿名發表
密碼:
驗證碼:
最新評論0
吕梁市| 湟中县| 南康市| 仁寿县| 曲麻莱县| 巴楚县| 宝坻区| 大荔县| 攀枝花市| 封开县| 许昌县| 柯坪县| 芦溪县| 西吉县| 读书| 呼图壁县| 肃宁县| 平陆县| 扬州市| 龙口市| 平阳县| 五指山市| 房山区| 修水县| 天柱县| 夹江县| 卓资县| 黎川县| 金门县| 大化| 崇州市| 长治市| 津南区| 南京市| 宁国市| 常山县| 永兴县| 富民县| 河北区| 瑞昌市| 稻城县|
